工作進度表怎么做,只需六步讓你的工作情況一目了然

記得幾年前第一次做項目統計時候,老板讓我列一個項目時間表;我試過了很多表格,最后我選擇了利用甘特圖來制作項目時間表;因為它不僅美觀偏亮,而且可以很直觀的表明任務計劃進行時間點,以及實際進展情況的對比。領導可以很清晰的評估工作進度。

很久沒用差點忘記了,前幾天一位朋友問我,我才想必須要把它分享出來!下面我就舉例子來說明一下,快點進入正題吧!

操作步驟:

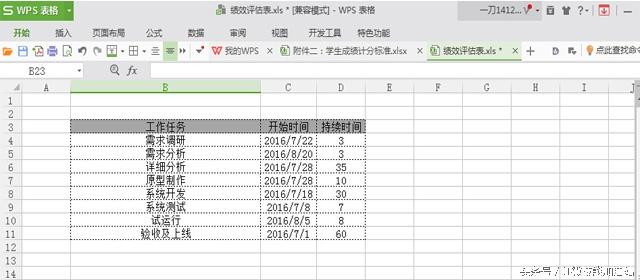

第一步,首先要準備數據,我這里列的比較簡單(如需要你還可以添加)。開始時間代表項目起始時期,持續時間代表項目要經歷多久!

超實用!六步教你制作Excel甘特圖項目進度表!

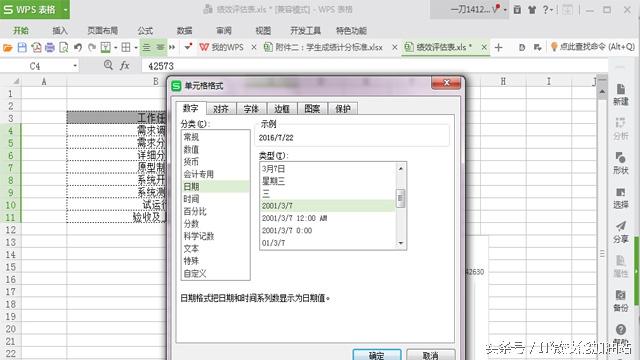

選擇“開始時間”一列右擊鼠標,選擇“設置單元格格式”;將日期調整為常規形態,如圖:

超實用!六步教你制作Excel甘特圖項目進度表!

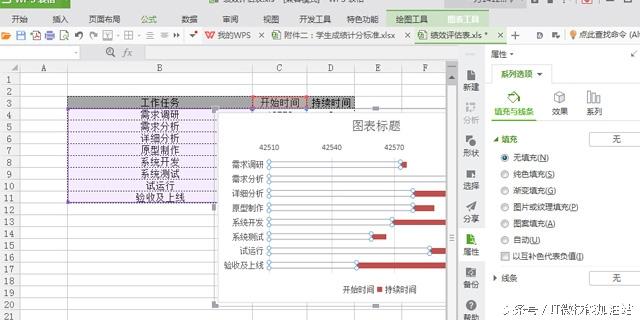

第二步,點擊鼠標選中所有數據,選擇菜單欄“插入”;找到條形圖—>二維條形圖—>堆積條形圖,點擊選擇即可。

超實用!六步教你制作Excel甘特圖項目進度表!

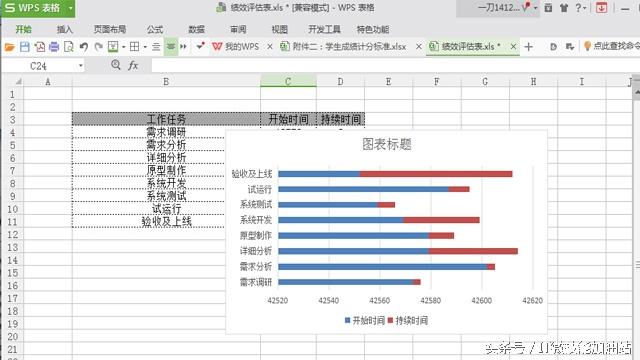

第三步,為了顯示方便,我們需要把時間軸調整到上面;然后調整間距。我們點擊縱軸(即任務名稱列)右擊鼠標選擇“設置坐標軸格式”。將“逆序列別”打鉤!

超實用!六步教你制作Excel甘特圖項目進度表!

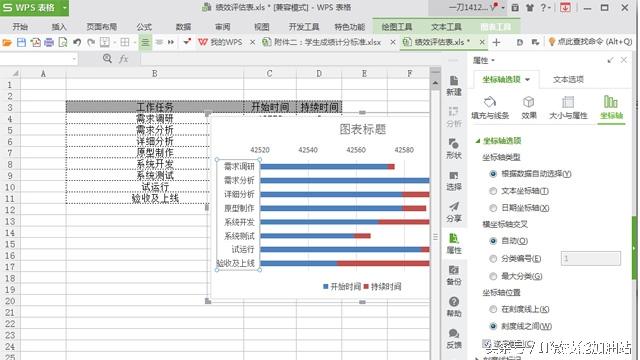

現在時間軸已經調整至上方了,我們還需調整中間間隔。鼠標右擊橫軸(即開始時間一列),選擇“設置坐標軸格式”。最小值可以根據自己的時間表而定,坐標軸的單位就是中間間隔調整為30即可。

第四步,清除圖形中藍顏色部分;點擊藍色條形框部分,右擊鼠標“設置系列選項”;設置填充色為“無填充色”。

超實用!六步教你制作Excel甘特圖項目進度表!

第五步,“開始時間”一列設置為常規日期格式;此時,選中表格中“開始時間”一列,右擊鼠標選擇“單元格格式”。

超實用!六步教你制作Excel甘特圖項目進度表!

第六步,填寫標題、設置其他;可以根據自己的喜好調整邊框及內填充顏色,最后效果就出來了。

超實用!六步教你制作Excel甘特圖項目進度表!
